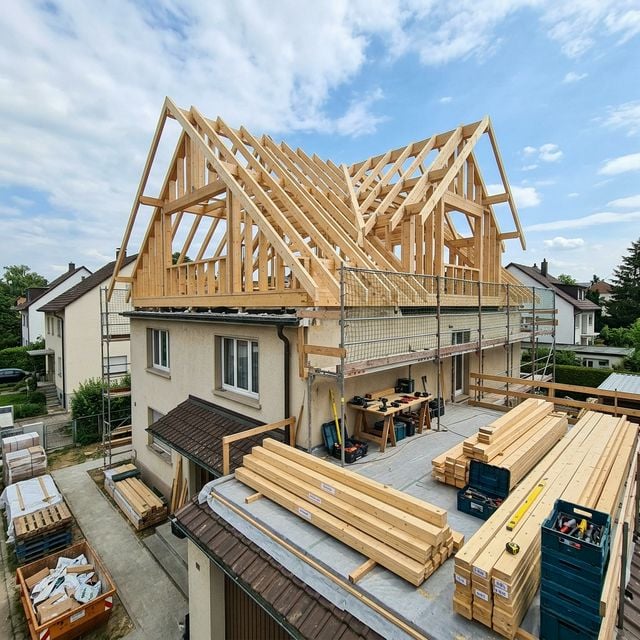

Surélévation maison : les étapes clés du projet
Travaux & Construction

Surélévation maison : les étapes clés du projet

23 avril 202611 min de lectureBENEBATTI

De l'étude de faisabilité à la livraison : toutes les étapes d'un projet de surélévation de maison, délais et organisation.

Surélever sa maison pour gagner un étage complet, c'est le projet que beaucoup de propriétaires envisagent lorsque le jardin est trop précieux pour être sacrifié à une extension au sol. Dans les Yvelines et les Hauts-de-Seine, où le prix du foncier dépasse souvent 5 000 euros/m², la surélévation est une réponse rationnelle à un besoin d'espace croissant. Mais entre l'idée initiale et l'emménagement dans le nouvel étage, le parcours est long et jalonné de décisions techniques, administratives et financières qu'il faut maîtriser dès le départ.

Les chantiers de surélévation sont courants dans les communes comme Versailles, Saint-Germain-en-Laye, Rueil-Malmaison, Meudon ou Bougival. Cet article détaille les six étapes clés d'un projet de surélévation de maison, du premier diagnostic à la réception des travaux, avec les délais, budgets et retours de chantier concrets qui vous permettront de préparer votre projet en toute lucidité.

Étape 1 — L'étude de faisabilité structurelle

Avant de dessiner le moindre plan, il faut répondre à une question simple mais décisive : votre maison peut-elle supporter un étage supplémentaire ? Cette réponse ne se devine pas — elle se calcule. L'étude de faisabilité structurelle est le socle sur lequel repose l'ensemble du projet. Elle coûte entre 2 500 et 5 000 euros et mobilise un bureau d'études techniques (BET) spécialisé en structure.

Sondage des fondations

Le BET commence par des sondages destructifs au pied des murs porteurs pour déterminer la nature, la profondeur et l'état des fondations existantes. Dans les communes des Yvelines comme Louveciennes ou Bougival, les maisons anciennes reposent souvent sur des semelles en moellons de 40 à 60 cm de profondeur, posées directement sur un sol argilo-calcaire. Ce type de fondation superficielle peut absorber un surpoids modéré — à condition que le sol sous-jacent soit stable et que les semelles ne présentent pas de dégradations.

Étude de sol G2

Lorsque le BET identifie un risque lié au sol — argile gonflante, nappe phréatique proche, remblais anciens — il prescrit une étude géotechnique de conception (mission G2). Cette étude, réalisée par un géotechnicien, coûte entre 2 000 et 4 000 euros et permet de dimensionner les fondations complémentaires si nécessaire. Sur les coteaux de Meudon ou dans la boucle de la Seine à Bougival, l'étude G2 est quasiment systématique en raison de la présence d'argile verte et de cavités souterraines (anciennes carrières).

Calcul de descente de charges

Le coeur technique de l'étude : le BET modélise l'ensemble des charges qui transitent du toit jusqu'aux fondations — poids propre des murs, planchers, toiture existante, plus le poids de la surélévation projetée (ossature, isolation, couverture, cloisons, mobilier d'usage). Ce calcul détermine si les murs porteurs et les fondations peuvent absorber le surplus de charge. Pour une maison en meulière, les murs de 45 cm travaillent en compression pure et supportent généralement bien les charges verticales, mais le BET vérifie que le taux de travail reste dans les limites admissibles (généralement 5 à 8 bars pour la maçonnerie de meulière hourdée au mortier de chaux).

Conseil d’expert terrain

Sur un chantier à Louveciennes l'année dernière, l'étude de descente de charges a révélé que les murs pignons pouvaient supporter la surélévation, mais que le mur de refend central — un mur en moellons de 30 cm mal chaîné — devait être renforcé par un voile béton de 15 cm en doublage intérieur. Ce renfort, non prévu initialement, a ajouté 12 000 euros au budget mais a permis de valider le projet. Sans l'étude préalable, le problème aurait été découvert en cours de chantier, avec un surcoût bien supérieur.

Les 6 phases d'un projet de surélévation1Étudefaisabilité1-2 mois2Permis deconstruire2-4 mois3Préparationchantier2-3 sem.4Dépose toiture+ ceinture BA3-5 sem.5Ossature+ couverture3-6 sem.6Second oeuvre+ finitions6-10 sem.Durée totale : 8 à 14 mois(+2 à 4 mois en zone ABF)

Étape 2 — Les démarches administratives

Une surélévation modifie le volume, la hauteur et la surface de plancher du bâtiment. Elle nécessite donc un permis de construire dans la quasi-totalité des cas — la simple déclaration préalable ne suffit pas. Le dossier doit être solide, car la moindre non-conformité au PLU entraîne un refus qui fait perdre deux à trois mois.

Vérification du PLU : les règles qui bloquent ou qui ouvrent le projet

Le Plan Local d'Urbanisme fixe pour chaque zone les règles de hauteur, de gabarit et de prospect (distance aux limites séparatives) qui déterminent si votre surélévation est possible et dans quelle enveloppe. Voici les principales contraintes par commune dans les Yvelines et les Hauts-de-Seine :

  • Versailles : en zone UB, la hauteur maximale à l'égout est souvent limitée à 9 m. En centre historique (zone UA/SPR), la surélévation est soumise à l'avis conforme de l'ABF et se heurte à des contraintes de volumétrie très strictes.
  • Saint-Germain-en-Laye : hauteur maximale entre 9 et 15 m selon les zones. Le périmètre ABF de 500 m autour du château et de la forêt couvre la majorité du centre-ville. L'ABF impose des matériaux de couverture traditionnels (tuiles plates, ardoise).
  • Rueil-Malmaison : hauteur limitée à 9 m en zone pavillonnaire. La règle de prospect H = L (hauteur ne dépasse pas la distance à la limite séparative) est le facteur le plus contraignant sur les parcelles étroites.
  • Meudon : hauteur entre 7 et 9 m en zone résidentielle, avec attention particulière au PPRI pour les parcelles proches de la Seine.
  • Bougival / Louveciennes : hauteur limitée à 9 m en général, gabarit strict en centre-bourg. Attention aux zones N (naturelles) en fond de parcelle qui restreignent l'emprise constructible.

Zones ABF : un processus plus long mais pas insurmontable

À Versailles, Saint-Germain-en-Laye et dans les communes historiques comme Le Vésinet, le périmètre de protection des Monuments Historiques impose une consultation de l'Architecte des Bâtiments de France (ABF). Le délai d'instruction du permis passe alors de 2 à 3 mois, et l'ABF peut demander des modifications de matériaux, de pente de toiture ou de volumétrie qui impactent le budget. Il est recommandé de toujours solliciter un rendez-vous informel avec l'ABF avant le dépôt du permis pour ajuster le projet en amont.

Le recours à l'architecte

Dès que la surface de plancher totale après travaux dépasse 150 m², le recours à un architecte DPLG est obligatoire. En pratique, sur une surélévation complète, la surface totale dépasse presque systématiquement ce seuil. L'architecte élabore le projet architectural, dépose le permis et assure le suivi de la conformité esthétique. Ses honoraires représentent 8 à 12 % du montant des travaux, soit 15 000 à 30 000 euros pour un projet de surélévation typique dans les Yvelines.

RE 2020 : les exigences thermiques du nouvel étage

La réglementation environnementale RE 2020 s'applique à la partie neuve de la construction. L'étage surélevé vise généralement un niveau de performance thermique élevé : R ≥ 6,5 m².K/W pour les murs, R ≥ 8 pour la toiture, menuiseries double vitrage à isolation renforcée (valeurs indicatives pour atteindre les exigences RE 2020 en performance globale). L'ossature bois intègre naturellement ces performances grâce à l'épaisseur d'isolant disponible dans le mur (160 à 200 mm de laine de bois ou ouate de cellulose).

Retour de chantier ABF

À Saint-Germain-en-Laye, un accord ABF a été obtenu en trois semaines pour une surélévation partielle en présentant des lucarnes capucines reprenant le dessin des lucarnes voisines et une couverture en ardoise naturelle d'Angers. La clé du succès : les plans de détail des lucarnes à l'échelle 1/20 et un nuancier de teintes validé en amont. L'ABF apprécie les projets qui démontrent une connaissance du vocabulaire architectural local.

Étape 3 — Le choix technique : ossature bois, acier ou béton cellulaire

Le système constructif de la surélévation détermine le poids, le coût, la rapidité de mise en oeuvre et l'esthétique finale. Trois solutions dominent le marché, chacune avec ses avantages et ses limites.

Ossature bois : la solution de référence

Dans environ 80 % des surélévations, l'ossature bois s'impose. Un mur en ossature bois pèse 40 à 60 kg/m², contre 250 à 400 kg/m² pour du parpaing. Cette légèreté est déterminante lorsque les fondations sont anciennes et les murs porteurs non armés — cas typique des maisons en meulière des Yvelines. Les panneaux sont préfabriqués en atelier aux dimensions exactes du chantier, puis montés sur site en quelques jours. La maison est hors d'eau en une à deux semaines, ce qui réduit la période de vulnérabilité aux intempéries. L'ossature bois intègre nativement l'isolation (laine de bois, ouate de cellulose) et peut recevoir tout type de parement extérieur : enduit, bardage bois, zinc, fibre-ciment.

Ossature acier (structure métallique)

L'ossature acier est pertinente lorsque le projet nécessite de franchir de grandes portées sans points d'appui intermédiaires — par exemple pour créer un grand espace ouvert (loft, salle de réception) ou lorsque les descentes de charges doivent être concentrées sur quelques points d'appui précis. L'acier est plus lourd que le bois (environ 80 à 120 kg/m² pour un mur complet avec habillage), plus coûteux (20 à 30 % de plus) et nécessite un traitement anti-corrosion rigoureux. Le délai de fabrication en atelier est plus long (6 à 8 semaines contre 3 à 4 pour le bois).

Béton cellulaire (type Ytong)

Le béton cellulaire autoclavé offre un bon compromis entre légèreté (environ 100 à 130 kg/m²) et performances thermiques intrinsèques. Il se monte comme de la maçonnerie traditionnelle, ce qui le rend accessible aux entreprises de gros oeuvre classiques. En revanche, il est plus lourd que l'ossature bois, plus lent à mettre en oeuvre (pose à la main, bloc par bloc) et nécessite un enduit de finition extérieur. C'est une solution adaptée aux maisons dont les fondations ont une bonne capacité portante résiduelle et lorsque le maître d'ouvrage souhaite une mise en oeuvre traditionnelle.

Quelle solution pour votre projet ?

Dans les Yvelines et les Hauts-de-Seine, où les maisons anciennes prédominent, l'ossature bois reste la solution la plus sûre et la plus adaptée pour la majorité des projets de surélévation.

Étape 4 — La phase chantier : dépose, ceinture BA et montage

C'est le coeur opérationnel du projet. Cette phase s'étend sur 8 à 14 semaines et comprend trois séquences critiques qui s'enchaînent sans interruption.

Dépose de la toiture existante

Le chantier commence par l'installation de l'échafaudage périphérique, puis la dépose de la couverture (tuiles, ardoises), des liteaux, des chevrons et de la charpente. C'est le moment le plus délicat : la maison se retrouve à ciel ouvert. Un parapluie provisoire — bâche étanche sur structure métallique légère — est installé immédiatement pour protéger l'intérieur des intempéries. Ce dispositif est non négociable et doit être prévu dans le budget (3 000 à 6 000 euros selon la surface à couvrir). La dépose de toiture dure 3 à 5 jours pour une maison de 100 à 150 m² au sol.

Arasement et ceinture béton armé

Après dépose de la toiture, le haut des murs est arasé sur 20 à 30 cm pour obtenir une surface propre et permettre l'accrochage du béton. La ceinture en béton armé (ou chaînage périphérique) est ensuite coffrée, ferraillée et coulée sur toute la longueur des murs porteurs. Elle mesure typiquement 20 cm de haut sur l'épaisseur complète du mur et est armée d'aciers HA 10 ou HA 12 avec reprises dans les angles.

La ceinture remplit trois fonctions essentielles : répartir uniformément les charges de la surélévation, ceinturer la maçonnerie ancienne pour lui apporter une rigidité horizontale, et créer un plan de pose parfaitement horizontal pour la lisse basse de l'ossature. Le béton doit atteindre sa résistance nominale avant le montage — comptez 21 jours minimum de séchage, période pendant laquelle le parapluie provisoire reste en place.

Montage de l'ossature et mise hors d'eau

Les panneaux d'ossature bois préfabriqués sont livrés par camion et montés à la grue sur la ceinture béton. La lisse basse est fixée par scellement chimique, puis les panneaux sont levés, calés, contreventés et assemblés. Le plancher haut est posé, la charpente montée et la couverture posée. Cette séquence, de la pose du premier panneau à la mise hors d'eau complète, dure 5 à 10 jours ouvrés pour une équipe de quatre charpentiers expérimentés. C'est la phase la plus impressionnante du chantier : la maison change littéralement de silhouette en quelques jours.

Sol naturel / Fondations existantesMurs porteurs existants(meulière 40-50 cm ou parpaing)Plancher existantCeinture BA20 cm, aciers HA10Surélévation ossature boisIsolant intégré (laine de bois 180 mm)Montants45x180 mmNouvelle charpente + couverture(tuiles plates, ardoise ou zinc)Murs existantsCeinture béton arméOssature bois (surélévation)
Chronologie detaillee du chantier (phase travaux)Semaines 1 a 18 — de la depose de toiture aux finitionsS1S2S3S4S5S6S7S8S9S10S11S12S13S14S15S16S17S18Depose toitureParapluie provisoire en placeCeinture beton armeSechage 21 joursOssature boisCouvertureHors d'eauMenuiseriesHors d'airElec + plomberie + VMCIsolation + cloisonsPeinture + sols + SdBEscalierDepose / protectionGros oeuvreStructure boisSecond oeuvreFinitions

Gestion de la météo en chantier

À Rueil-Malmaison, sur un chantier de surélévation en octobre, la dépose de toiture a été calée sur une fenêtre météo de cinq jours secs annoncée par Météo France. Le parapluie provisoire était prêt à être déployé en moins de quatre heures en cas de changement. Résultat : zéro infiltration dans l'existant. La planification météo est un facteur de réussite que beaucoup d'entreprises sous-estiment.

Étape 5 — Vivre pendant les travaux : habiter ou partir ?

C'est une question récurrente, et la réponse dépend de la configuration de la maison et de la tolérance de chacun au bruit et aux désagréments.

Maison à étage (R+1 ou R+2)

Si votre maison comporte au moins un rez-de-chaussée et un étage, il est généralement possible de rester dans les lieux pendant toute la durée des travaux. Le dernier étage est condamné pendant les phases de dépose de toiture, de ceinture BA et de montage de l'ossature (soit 6 à 8 semaines). La vie familiale se concentre au rez-de-chaussée. Le bruit est important en journée (perceuses, scies, marteaux), mais les travaux s'arrêtent en fin d'après-midi. La poussière peut descendre dans les étages inférieurs malgré les protections — prévoyez de bâcher les meubles du premier étage.

Maison de plain-pied

Pour une maison sans étage, la surélévation impacte directement l'unique niveau habitable. Un relogement temporaire de 3 à 5 semaines est fortement recommandé pendant les phases critiques (dépose de toiture et gros oeuvre). Ensuite, une fois la maison hors d'eau, le retour est possible même si les travaux de second oeuvre se poursuivent à l'étage. Prévoyez un budget de relogement de 2 000 à 4 000 euros (location meublée ou hébergement familial) dans votre enveloppe globale.

Organisation pratique pendant le chantier

  • Stationnement et accès : la grue et les livraisons nécessitent un espace de stationnement devant la maison. Si la rue est étroite, une autorisation d'occupation du domaine public est à demander en mairie (100 à 300 euros selon la commune).
  • Sécurité : l'échafaudage est verrouillé chaque soir pour empêcher tout accès non autorisé. Les zones de chantier sont balisées et interdites aux occupants.
  • Horaires : les travaux respectent les horaires réglementaires (7h30-19h30 en semaine, 8h-12h le samedi, interdits le dimanche).
  • Voisinage : une lettre d'information aux voisins est distribuée avant le démarrage du chantier, précisant la nature et la durée des travaux. C'est un geste de courtoisie qui prévient 90 % des conflits.

Étape 6 — Budget détaillé et planning réaliste

Un projet de surélévation bien budgété ne laisse pas de place à l'approximation. Voici la ventilation type pour une surélévation de 50 à 70 m² en ossature bois dans les Yvelines ou les Hauts-de-Seine.

Ventilation du budget au m²

  • Études et honoraires (BET, géotechnicien, architecte, permis de construire) : 250 à 400 euros/m² de surface créée.
  • Dépose toiture + ceinture béton armé : 200 à 350 euros/m².
  • Ossature bois + charpente + couverture (hors d'eau, hors d'air) : 600 à 900 euros/m².
  • Isolation, menuiseries extérieures : 200 à 350 euros/m².
  • Second oeuvre (électricité, plomberie, VMC, chauffage) : 250 à 400 euros/m².
  • Finitions (plâtrerie, peinture, sols, salle de bains, escalier) : 300 à 800 euros/m² selon le niveau de prestation.

Au total, le budget global se situe entre 1 800 et 3 200 euros/m² selon le niveau de finition. Pour une surélévation de 60 m², cela représente 108 000 à 192 000 euros HT. Si les fondations nécessitent un renforcement par micropieux, ajoutez 15 000 à 40 000 euros.

Les postes budgétaires à ne pas oublier

  • Parapluie provisoire : 3 000 à 6 000 euros — indispensable pour protéger l'existant pendant la phase à ciel ouvert.
  • Échafaudage : 8 000 à 15 000 euros pour 3 à 4 mois de location.
  • Escalier de liaison : 4 000 à 12 000 euros (escalier bois ou métal reliant l'existant au nouvel étage).
  • Provision pour imprévus : 8 à 12 % du budget total — quasi systématiquement consommée en partie sur les maisons anciennes (cavités dans les murs, linteaux dégradés, fissures cachées sous l'enduit).
  • Taxe d'aménagement : variable selon la commune (1 036 euros/m² de valeur forfaitaire en Ile-de-France en 2025, avec un taux communal de 3 à 5 %).

Planning réaliste

Voici la chronologie type d'un projet de surélévation complet :

  1. Études préliminaires (étude de sol, BET, architecte) : 1 à 2 mois.
  2. Dépôt et instruction du permis de construire : 2 mois (3 mois en zone ABF, jusqu'à 6 mois si demande de pièces complémentaires).
  3. Purge du délai de recours des tiers : 2 mois après affichage du permis.
  4. Consultation des entreprises et contractualisation : 1 mois.
  5. Travaux : 4 à 6 mois selon la complexité et les conditions météo.

Au total, prévoyez 8 à 14 mois entre la première visite et l'emménagement. Les projets en zone ABF ajoutent systématiquement 2 à 4 mois au calendrier. La période idéale pour démarrer les travaux de gros oeuvre se situe entre avril et septembre, lorsque les risques d'intempéries prolongées sont moindres.

Budget et financement

Les propriétaires qui financent leur surélévation par un prêt travaux intégré au prêt immobilier obtiennent des taux plus avantageux (0,5 à 1 point de moins) que ceux qui souscrivent un prêt travaux séparé. Il est conseillé d'en parler à sa banque avant de lancer le projet : un devis détaillé lot par lot facilite l'obtention du financement.

Le second oeuvre et les finitions : transformer l'étage brut en espace de vie

Une fois la maison hors d'eau et hors d'air, le chantier entre dans sa phase de second oeuvre. Cette étape dure 6 à 10 semaines et mobilise l'ensemble des corps de métier : électricien, plombier, chauffagiste, plaquiste, carreleur, peintre.

Réseaux techniques

L'électricité et la plomberie du nouvel étage doivent être raccordées au réseau existant. Cela implique souvent de tirer de nouvelles lignes depuis le tableau électrique (qui devra être mis aux normes NF C 15-100 si ce n'est pas déjà le cas) et de prolonger les colonnes d'eau et d'évacuation. La VMC double flux, désormais quasi standard sur les constructions neuves, est installée dans les combles de la nouvelle toiture avec extraction en toiture.

Aménagement intérieur

L'agencement du nouvel étage dépend des besoins de la famille : suite parentale (chambre + salle de bains + dressing), chambres d'enfants, bureau, salle de jeux. L'escalier de liaison entre l'étage existant et la surélévation est un élément structurant de l'aménagement : sa position conditionne la circulation dans les deux niveaux. Il est recommandé de le positionner dans le prolongement de l'escalier existant lorsque c'est possible, pour une continuité naturelle du parcours vertical.

Pour l'aménagement des espaces sous rampant, des solutions sur mesure (rangements intégrés, meubles bas, éclairage indirect) permettent d'exploiter chaque mètre carré, y compris les zones de faible hauteur sous la nouvelle toiture.

Vers la concrétisation de votre projet de surélévation

La surélévation est l'un des projets les plus ambitieux qu'un propriétaire puisse entreprendre. Elle transforme radicalement le potentiel d'un bien immobilier en créant 50 à 80 m² de surface habitable supplémentaire sans toucher au jardin ni à l'emprise au sol. Mais sa réussite repose sur la rigueur du diagnostic initial, la qualité de la coordination entre les intervenants et la maîtrise du calendrier.

BENEBATTI intervient sur les projets de surélévation dans les Yvelines et les Hauts-de-Seine. Contactez-nous au 01 85 39 00 87 ou demandez votre devis en ligne pour lancer l'étude de votre projet.

Questions fréquentes

Quelles sont les grandes étapes d'un projet de surélévation ?
Un projet de surélévation se déroule en six phases : étude de faisabilité structurelle (1-2 mois), démarches administratives et permis de construire (2-4 mois), préparation du chantier (2-3 semaines), dépose de toiture et ceinture béton armé (3-5 semaines), montage de l'ossature et mise hors d'eau (3-6 semaines), puis second oeuvre et finitions (6-10 semaines). Comptez 8 à 14 mois au total.
Combien coûte une surélévation de maison au m² ?
Le budget se situe entre 1 800 et 3 200 euros/m² selon le niveau de finition. Pour une surélévation de 60 m² en ossature bois, comptez entre 108 000 et 192 000 euros HT. Ce budget inclut les études, l'architecte, le gros oeuvre, le second oeuvre et les finitions. Le renforcement des fondations peut ajouter 15 000 à 40 000 euros.
Faut-il un permis de construire pour surélever sa maison ?
Oui, systématiquement. La surélévation modifie le volume et la hauteur du bâtiment, ce qui impose un permis de construire. Si la surface de plancher totale après travaux dépasse 150 m², le recours à un architecte DPLG est obligatoire. En zone ABF, le délai d'instruction passe de 2 à 3 mois.
Pourquoi l'ossature bois est-elle la solution privilégiée ?
L'ossature bois pèse 40 à 60 kg/m², soit 5 à 8 fois moins qu'une construction en parpaing. Cette légèreté est essentielle sur des murs anciens et des fondations peu profondes. Les panneaux sont préfabriqués en atelier et montés en quelques jours, réduisant la durée de mise hors d'eau et l'exposition aux intempéries. Elle intègre nativement l'isolation et respecte les exigences de la RE 2020.
Peut-on habiter la maison pendant les travaux de surélévation ?
Pour une maison à étage, oui dans la plupart des cas. Le dernier étage est condamné pendant 6 à 8 semaines et la vie se concentre au rez-de-chaussée. Pour une maison de plain-pied, un relogement temporaire de 3 à 5 semaines est fortement recommandé pendant la dépose de toiture et le gros oeuvre. Prévoyez 2 000 à 4 000 euros de budget relogement.
Qu'est-ce que la ceinture béton armé et à quoi sert-elle ?
La ceinture (ou chaînage périphérique) est une poutre en béton armé coulée en tête des murs existants après dépose de la toiture. Elle répartit les charges de la surélévation, rigidifie la maçonnerie ancienne et crée un plan de pose horizontal pour l'ossature bois. Elle mesure environ 20 cm de haut, est armée d'aciers HA 10 ou HA 12, et nécessite 21 jours de séchage avant le montage.
La surélévation est-elle possible en zone ABF (Versailles, Saint-Germain) ?
Elle est possible mais plus contrainte. À Saint-Germain-en-Laye, l'ABF impose des matériaux et une volumétrie cohérents avec le paysage urbain. À Versailles, dans le périmètre du Site Patrimonial Remarquable, la surélévation est quasi impossible. En dehors de ce périmètre, elle reste envisageable selon le PLU. Le délai s'allonge de 2 à 4 mois et les coûts augmentent (matériaux imposés : ardoise naturelle, lucarnes traditionnelles).
Quels sont les postes de dépenses souvent oubliés dans le budget ?
Les postes fréquemment sous-estimés sont : le parapluie provisoire (3 000 à 6 000 euros), l'échafaudage (8 000 à 15 000 euros pour 3-4 mois), l'escalier de liaison (4 000 à 12 000 euros), la provision pour imprévus (8 à 12 % du budget total), la taxe d'aménagement et le budget de relogement temporaire (2 000 à 4 000 euros). Sur les maisons anciennes, la provision pour imprévus est quasiment toujours consommée.
