Viabilisation terrain : étapes, délais et coûts à prévoir
Démarches & Raccordements

Viabilisation terrain : étapes, délais et coûts à prévoir

21 juin 202612 min de lectureBENEBATTI

Viabiliser un terrain constructible : raccordements eau, électricité, assainissement et démarches administratives.

Vous venez d'acquérir un terrain nu dans les Yvelines (78) où les Hauts-de-Seine (92), où vous avez détaché un lot constructible après une division parcellaire ? Avant de pouvoir y construire une maison, une étape incontournable vous attend : la viabilisation du terrain. Cette opération consiste à raccorder votre parcelle à l'ensemble des réseaux publics nécessaires a la vie quotidienne — eau potable, électricité, assainissement, télécommunications et, le cas échéant, gaz de ville.

Dans des communes comme Versailles, Saint-Germain-en-Laye ou Le Vesinet, où le prix du terrain a bâtir dépasse régulièrement les 800 à 1 500 €/m², le coût de la viabilisation représente un investissement modeste au regard de la valeur foncière créée. Mais cette operation technique mobilise plusieurs concessionnaires, impose des délais de 2 à 6 mois et requiert une coordination rigoureuse pour éviter les retards et les surcoûts. Cet article détaillé chaque etape, les coûts à prévoir et les délais reels constatés dans les Yvelines et les Hauts-de-Seine — de la demande de raccordement auprès de chaque concessionnaire jusqu'à la mise en service des compteurs.

Qu'est-ce que la viabilisation d'un terrain ?

La viabilisation designe l'ensemble des travaux de raccordement d'un terrain aux réseaux publics existants. Un terrain est dit « viabilise » lorsqu'il dispose de tous les branchements nécessaires pour accueillir une construction habitable. Concretement, la viabilisation couvre six domaines distincts, chacun relevant d'un concessionnaire ou d'un opérateur different.

Les six réseaux de viabilisation

  • Eau potable : raccordement au réseau communal d'adduction d'eau, avec pose d'un compteur individuel. Le concessionnaire est generalement le syndicat des eaux local ou une entreprise delegataire (Veolia, Suez, SEVESC dans les Hauts-de-Seine).
  • Electricite : raccordement au réseau basse tension gere par Enedis (ex-ERDF). Cette étape comprend l'extension du réseau si necessaire, la pose du coffret de branchement en limite de propriete et la mise en place du compteur Linky. Notre guide sur le raccordement Enedis provisoire et définitif détaillé les procédures applicables.
  • Assainissement collectif : raccordement au réseau de tout-a-l'egout pour l'évacuation des eaux usees. En zone d'assainissement collectif (la quasi-totalité des zones urbaines du 78 et du 92), le raccordement est obligatoire dans un délai de deux ans après la mise en service du reseau.
  • Eaux pluviales : selon les communes, les eaux pluviales doivent être gerees sur la parcelle (infiltration, retention) ou raccordees a un réseau séparatif. Le PLU et le zonage pluvial fixent les obligations applicables.
  • Telecommunications : raccordement au réseau telephonique et/ou fibre optique. Orange reste le gestionnaire du réseau cuivre, tandis que le deploiement fibre est assure par differents opérateurs selon les communes.
  • Gaz : raccordement au réseau de distribution gere par GRDF. Ce raccordement est facultatif — de plus en plus de constructions neuves optent pour le tout-électrique (pompe a chaleur) en conformité avec la RE 2020.

Quand la viabilisation est-elle nécessaire ?

La viabilisation s'impose dans plusieurs cas de figure :

  • Terrain nu issu d'une division parcellaire : lorsque vous detachez un lot de votre propriete pour le vendre ou y construire, le lot détaché ne dispose d'aucun branchement propre. Tous les raccordements doivent être crees depuis les réseaux existants en limite de voie publique.
  • Construction neuve sur terrain vierge : un terrain achete a un particulier, un promoteur ou une collectivité peut être vendu non viabilise, surtout hors lotissement. Verifiez toujours le certificat d'urbanisme operationnel (CUb) qui indique la desserte du terrain par les reseaux.
  • Terrain en lotissement : dans un lotissement amenage, la viabilisation est normalement incluse dans le prix du lot. L'amenageur-lotisseur à l'obligation de livrer des lots viabilises avec les branchements en attente en limite de chaque parcelle.

Conseil terrain a Versailles

A Versailles, la majorite des terrains issus de divisions parcellaires se trouvent en zone d'assainissement collectif, ce qui simplifie la viabilisation. Toutefois, certains secteurs en peripherie (quartier de Porchefontaine, secteur de Glatigny) presentent des réseaux anciens avec des diametrès insuffisants. Nous recommandons systématiquement de demander une note de renseignements auprès du service assainissement de Versailles Grand Parc avant d'engager les travaux, pour anticiper d'éventuels renforcements de reseau a la charge du propriétaire.

Les 5 étapes de la viabilisation d'un terrain

La viabilisation suit un processus methodique en cinq étapes, dont la durée totale varie de 2 à 6 mois selon la proximite des réseaux existants et la reactivite des concessionnaires. Voici le deroulement détaillé de chaque phase.

Étape 1 : Etude du terrain et des réseaux existants

Avant toute demande de raccordement, il est indispensable de realiser un état des lieux complet des réseaux existants a proximite de votre terrain. Cette étape comprend :

  • La consultation du certificat d'urbanisme operationnel (CUb) : ce document, delivre par la mairie sous un mois, indique la desserte du terrain par les réseaux publics (eau, électricité, assainissement) et les eventuelles conditions de raccordement.
  • L'envoi de declarations de projet de travaux (DT) et de declarations d'intention de commencement de travaux (DICT) via le teleservice dict.fr. Ces declarations sont obligatoires avant tout terrassement et permettent de localiser les réseaux enterres existants.
  • Le rélevé topographique du terrain pour identifiér les points de raccordement les plus proches, les niveaux altimetriques (critiques pour l'assainissement gravitaire) et les contraintes d'acces pour les engins de terrassement.

Étape 2 : Demandes de raccordement auprès des concessionnaires

Chaque raccordement fait l'objet d'une demande distincte auprès du concessionnaire concerne. Les demandes peuvent être deposees simultanement pour gagner du temps :

  • Electricite (Enedis) : demande de raccordement via le portail Enedis Connect. Enedis dispose d'un délai legal de 6 semaines pour transmettre une proposition technique et financiere (PTF). Pour les besoins du chantier, un compteur provisoire peut être installe en parallele.
  • Eau potable : demande auprès du concessionnaire local (service des eaux de la commune ou syndicat intercommunal). Le délai moyen de traitement est de 3 a 6 semaines. Notre article sur le raccordement en eau potable détaillé la procédure complete.
  • Assainissement : demande auprès du service assainissement de la commune ou de l'intercommunalite. Un contrôle de conformité sera réalisé apres les travaux de raccordement.
  • Telecommunications : demande auprès d'Orange pour le reseau cuivre, ou auprès de l'opérateur d'infrastructure fibre (selon la commune).
  • Gaz (optionnel) : demande auprès de GRDF via le portail raccordement-grdf.fr. Délai de proposition : 4 a 6 semaines.

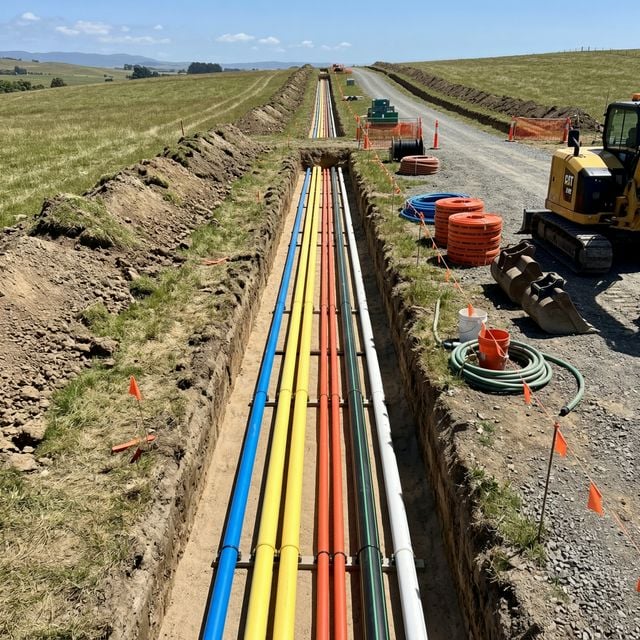

Étape 3 : Travaux de tranchées et de terrassement

Une fois les autorisations obtenues et les devis acceptes, les travaux de terrassement peuvent commencer. Cette phase consiste à creuser les tranchées qui accueilleront les canalisations et les gaines reliant le terrain aux réseaux publics situes en limite de voie publique. Les tranchées sont generalement communes a plusieurs réseaux (eau, électricité, télécom) pour limiter les coûts et les nuisances.

La profondeur des tranchées varie selon le réseau : 60 cm minimum pour l'électricité, 80 cm pour l'eau potable, et 80 cm a 1,20 m pour l'assainissement (qui fonctionne en gravitaire et necessite une pente réguliere de 1 a 3 %). La longueur des tranchées — c'est-à-dire la distance entre le terrain et le point de raccordement au réseau public — est le premier facteur de cout. Un terrain en bordure de voie publique necessitera 5 a 10 m de tranchées, tandis qu'un terrain en fond de parcelle, accessible par une servitude de passage, pourra necessiter 30 a 50 m ou plus.

Étape 4 : Branchements individuels et pose des compteurs

Apres le terrassement, chaque concessionnaire intervient pour realiser le branchement proprement dit : pose des canalisations, tirage des cables, installation des coffrets de branchement et des compteurs. Ces interventions sont planifiées en coordination pour éviter les allers-retours inutiles. Le compteur d'eau est generalement pose dans un regard en limite de propriete, le coffret électrique (avec compteur Linky) en façade ou en limite de clôture, et le regard d'assainissement à l'aval de la future construction.

Étape 5 : Mise en service et contrôle de conformité

La dernière étape consiste à mettre en service chaque branchement après vérification de la conformité des installations. Pour l'assainissement, un contrôle de conformité est réalisé par le SPANC (Service Public d'Assainissement Non Collectif) où le service communal d'assainissement. Ce contrôle vérifié la pente des canalisations, l'étanchéité des raccords et la separation des eaux usees et des eaux pluviales. Un certificat de conformité est delivre — il sera exige lors de la declaration d'achèvement des travaux (DAACT) de la construction.

Viabilisation — Plan schematique des raccordementsVOIE PUBLIQUE (réseaux existants)TERRAIN A VIABILISER — 600 m²Future construction(emprise au sol)CompteurEau potable~12 mCoffretElectricite~8 mRegardAssainissement~15 mChambreTelecom~10 mpente 1-3 %LegendeEau potableElectriciteAssainissementTelecom / fibrePoint de raccordementDistances indicatives depuis la voie publique — varient selon la configuration du terrain
Plan schematique des raccordements réseaux : chaque tranchée relie un point de raccordement en voie publique au terrain a viabiliser, avec les compteurs et regards en limite de propriete.

Retour de chantier a Maisons-Laffitte

A Maisons-Laffitte, nous avons viabilise un terrain de 450 m² issu d'une division parcellaire en fond de jardin. La distance entre la voie publique et le terrain etait de 35 m, ce qui a necessite des tranchées longues traversant la parcelle conservee sous la servitude de passage. Le coût total de la viabilisation a atteint 18 500 € HT — un montant significatif mais qui representait moins de 3 % de la valeur du terrain viabilise (estime a 650 000 €). La coordination entre Enedis, le service des eaux et le service assainissement a ete le principal defi : nous avons reussi a grouper les interventions sur une même semaine pour limiter les nuisances de voisinage.

Cout détaillé de la viabilisation réseau par reseau

Le coût total de la viabilisation depend de trois facteurs principaux : la distance entre le terrain et les réseaux publics, la nature du sol (terrain meuble, rocheux, argileux) et la complexite des travaux de voirie (refection de trottoir, traversee de chaussee). Voici les fourchettes de prix constatees sur nos chantiers dans les Yvelines et les Hauts-de-Seine.

Raccordement en eau potable : 1 500 a 3 000 €

Le raccordement en eau potable comprend la pose de la canalisation depuis le réseau public jusqu'au compteur en limite de propriete. Le coût varie en fonction de la longueur de la tranchée et de la necessite ou non d'une traversee de chaussee (qui impose une refection de voirie). Le compteur lui-même est fourni par le concessionnaire et reste sa propriete.

Raccordement électrique : 1 500 a 5 000 €

Le raccordement au réseau électrique est gere par Enedis dans le cadre d'un contrat standardise. Le coût est calcule selon un bareme national qui prend en compte la puissance demandee et la distance au poste de transformation le plus proche. En zone urbaine dense (communes du 92 comme Garches ou Vaucresson), le réseau basse tension est generalement proche et le coût reste dans la fourchette basse. En zone plus rurale ou en fond de parcelle, une extension de réseau peut être nécessaire et le coût grimpe rapidement.

Raccordement assainissement : 3 000 a 8 000 €

Le raccordement au tout-a-l'egout est generalement le poste le plus couteux de la viabilisation. Il comprend la creation du branchement depuis le collecteur public, la pose des canalisations en pente (1 a 3 % minimum), l'installation des regards de visite et le raccordement provisoire au reseau. Le coût depend essentiellement de la profondeur du collecteur (qui conditionne la profondeur de la tranchée) et de la distance a parcourir. Dans les communes ou le réseau est séparatif (eaux usees et eaux pluviales séparées), deux raccordements distincts sont necessaires, ce qui double le cout.

Raccordement télécommunications : 200 a 500 €

Le raccordement télécom est le moins couteux. Il consiste à tirer un fourreau (gaine plastique) entre la chambre de tirage la plus proche et le point de penetration dans la future construction. Le coût est minimal car la tranchée est souvent partagee avec le réseau électrique. La fibre optique est tiree ulterieurement par l'opérateur choisi par le propriétaire.

Raccordement gaz : 1 000 a 2 000 €

Le raccordement au gaz de ville est gere par GRDF. Le coût depend de la distance entre le coffret gaz en limite de propriete et le réseau de distribution en voirie. Attention : avec la RE 2020 qui penalise les energies fossiles, de plus en plus de communes orientent les constructions neuves vers le tout-électrique. A Versailles et Saint-Germain-en-Laye, nous constatons que la majorité de nos clients en construction neuve renoncent au raccordement gaz au profit d'une pompe a chaleur air-eau.

Voirie et acces : coût variable

Le coût de la voirie est souvent le poste le plus imprevisible. Si votre terrain n'est pas directement accessible depuis la voie publique, il faut creer ou amenager un acces permanent : empierrement, enrobe, caniveau de collecte des eaux de ruissellement. Le PLU impose generalement une largeur minimale de 3,50 a 4 m pour la bande d'acces. Le coût de creation d'un acces en enrobe sur 20 m de long représente 5 000 a 12 000 € selon les finitions.

Viabilisation — Couts et délais par reseauReseauCout indicatif (HT)Délai moyenConcessionnaireEEau potableCompteur + canalisation1 500 - 3 000 €3 a 6 semainesSyndicat des eauxEElectriciteCoffret + compteur Linky1 500 - 5 000 €6 a 10 semainesEnedisAAssainissementBranchement + regards3 000 - 8 000 €4 a 8 semainesService communalTTelecommunicationsFourreau + chambre tirage200 - 500 €2 a 4 semainesOrange / opérateurGGaz (optionnel)Coffret gaz en limite1 000 - 2 000 €4 a 6 semainesGRDFVVoirie / accesEnrobe, caniveaux, acces5 000 - 12 000 €2 a 4 semainesEntreprise TPTOTAL VIABILISATION7 200 - 30 500 € HT2 à 6 moisCouts indicatifs HT constatés dans les Yvelines (78) et Hauts-de-Seine (92)Les coûts varient selon la distance aux reseaux, la nature du sol et la commune
Synthese des coûts et délais de viabilisation pour chaque type de réseau, avec fourchettes indicatives constatees dans les Yvelines et les Hauts-de-Seine.

Les délais reels de la viabilisation

Le délai global de viabilisation varie considerablement selon la situation du terrain et la reactivite des concessionnaires. Voici les facteurs qui influencent la durée du processus et les ordres de grandeur habituellement constatés.

Facteurs allongeant les delais

  • Distance aux reseaux : un terrain en bordure de voie publique avec des réseaux directement accessibles peut être viabilise en 2 mois. Un terrain en fond de parcelle, a 30 m ou plus des reseaux, necessite des tranchées longues et des interventions coordonnees qui portent le délai a 4-6 mois.
  • Extension de reseau : si le réseau électrique où le réseau d'eau ne passe pas devant votre terrain, une extension est necessaire. Enedis peut imposer un délai supplémentaire de 2 a 4 mois pour une extension de réseau basse tension, avec un coût largement supérieur aux fourchettes standard.
  • Periodes de forte demande : les concessionnaires traitent les demandes par ordre d'arrivee. Au printemps et en ete, les délais s'allongent significativement en raison du volume de demandes. Il est recommandé de déposer les demandes dès l'obtention du permis de construire, voire en amont.
  • Autorisations de voirie : si les tranchées traversent une voie communale ou departementale, une autorisation de voirie est necessaire. Le delai d'obtention varie de 2 à 6 semaines selon les communes.

Optimiser le calendrier

Pour minimiser les delais, il est essentiel de lancer toutes les demandes de raccordement en parallele des que possible. La demande Enedis peut être deposee des le dépôt du permis de construire, avant même son obtention. De meme, les DT/DICT peuvent être lancees en amont pour avoir une cartographie precise des reseaux existants. Cette anticipation permet de gagner 4 a 8 semaines sur le calendrier global.

Ce que dit le PLU sur la viabilisation

Le Plan Local d'Urbanisme (PLU) de chaque commune fixe les obligations en matière de desserte par les reseaux. L'article 4 du reglement de zone (dans l'ancien format) où les dispositions equivalentes dans les PLU de nouvelle generation traitent spécifiquement des conditions de raccordement.

Obligations de raccordement

  • Assainissement collectif : en zone d'assainissement collectif, le raccordement au réseau public est obligatoire. L'article L. 1331-1 du Code de la santé publique impose le raccordement dans un délai de deux ans à compter de la mise en service du reseau. L'absence de raccordement entraine le versement d'une redevance majoree.
  • Eaux pluviales : le zonage pluvial annexe au PLU définit les obligations de gestion des eaux de pluie : infiltration sur la parcelle, retention avec debit de fuite limite, ou raccordement au réseau pluvial. Dans les communes du 78 et du 92, la tendance est à l'obligation de gestion a la parcelle pour limiter le ruissellement urbain.
  • Acces a la voie publique : le PLU impose des normes d'acces a la voie publique — largeur minimale (generalement 3,50 a 4 m), visibilite aux carrefours, revêtement adapte. Ces dispositions conditionnent la configuration de l'entree du terrain et peuvent impacter le coût de la viabilisation.

Specificites des communes du 78 et du 92

Dans les Yvelines et les Hauts-de-Seine, la proximite des réseaux existants est generalement favorable en zone urbaine. Les communes comme Garches, Vaucresson ou Le Vesinet disposent de réseaux denses qui limitent les distances de raccordement. Toutefois, certains quartiers pavillonnaires avec de grands terrains presentent des configurations où le réseau d'assainissement est en contrebas de la parcelle, imposant la mise en place d'un poste de relevage — un equipement couteux (3 000 a 6 000 €) qui necessite un entretien régulier.

A Louveciennes et Marly-le-Roi, les terrains en coteau surplombant la Seine presentent des specificites topographiques qui complexifient la viabilisation : pentes fortes, sols instables, réseaux profonds. Dans ces communes, le budget de viabilisation peut dépasser les fourchettes moyennes de 30 a 50 %.

Conseil terrain au Vesinet

Au Vesinet, la commune impose des règles strictes de gestion des eaux pluviales liees a son statut de ville-parc. Le coefficient de pleine terre élevé (souvent 60 %) et l'obligation d'infiltration a la parcelle impliquent la mise en place systématique de puits d'infiltration ou de noues paysageres. Il est essentiel d'intégrer ces dispositifs des la phase de conception du projet pour éviter les mauvaises surprises lors du contrôle de conformité. Le cout supplémentaire est de l'ordre de 2 000 a 5 000 € pour un terrain de 400 a 600 m².

Budget type viabilisation — Terrain 500 m2 en zone urbaine 78/92Repartition indicative du coût total : environ 15 000 euros HT5 500 euros37 %Assainis-sement4 000 euros27 %Voirie /acces2 500 euros17 %Electricite(Enedis)2 000 euros13 %Eaupotable700 euros5 %Gaz(optionnel)300 eurosTelecom1 %Budget total indicatif (terrain en bordure de voie publique)15 000 euros HTTerrain proche reseaux7 200 euros HTTerrain en fond de parcelle25 000 - 30 000 euros HTFourchettes constatees dans les Yvelines (78) et Hauts-de-Seine (92) — hors extension de reseau

Terrain viabilise vs. terrain a viabiliser : impact sur le prix

La distinction entre un terrain viabilise et un terrain a viabiliser a un impact direct sur le prix de vente et sur le budget global du projet de construction. Comprendre cette difference est essentiel pour négocier votre achat ou fixer le prix de vente si vous etes vendeur après une division parcellaire.

Le certificat d'urbanisme comme outil de vérification

Avant d'acheter un terrain, demandez systématiquement le certificat d'urbanisme operationnel (CUb) auprès de la mairie. Ce document, valable 18 mois, indique si le terrain est desservi par les reseaux publics et dans quelles conditions le raccordement est possible. Il mentionne également les eventuelles participations financieres exigibles (taxe d'aménagement, participation au coût des equipements publics). C'est un outil indispensable pour estimer le budget reel de viabilisation avant l'achat.

Impact sur la valeur du terrain

Un terrain viabilise se vend en moyenne 15 a 25 % plus cher qu'un terrain non viabilise de même superficie et de même localisation. Inversement, si vous vendez une partie de votre terrain après division, la viabilisation préalable du lot détaché augmente significativement son attractivite et son prix de vente. L'acheteur sait exactement ce qu'il achete et peut lancer immédiatement son projet de construction sans les aleas lies a la viabilisation.

Viabilisation et chantier de construction : la coordination

La viabilisation ne se fait pas de manière isolee : elle s'inscrit dans le calendrier global du projet de construction. Une bonne coordination entre la viabilisation et les travaux de gros oeuvre permet d'éviter les temps morts et de reduire la durée totale du chantier.

Le compteur provisoire de chantier

Pendant la phase de construction, le chantier a besoin d'électricité et d'eau avant la mise en service des branchements définitifs. Un compteur provisoire de chantier est installe pour alimenter les outils électriques, la betonniere, l'eclairage de sécurité et l'alimentation en eau pour le gachage du beton. Ce compteur provisoire est distinct du raccordement définitif qui sera réalisé en fin de chantier.

Calendrier type d'un projet viabilisation + construction

  • Mois 1-2 : dépôt du permis de construire + demandes de raccordement simultanees auprès de tous les concessionnaires.
  • Mois 3 : obtention du permis de construire + réception des propositions techniques et financieres (PTF) des concessionnaires.
  • Mois 4 : debut des travaux de terrassement (fondations + tranchées de viabilisation). Le terrassier réalisé les tranchées en même temps que le decaissement pour les fondations — c'est la cle de l'optimisation.
  • Mois 5-6 : interventions des concessionnaires pour les branchements pendant que le gros oeuvre progresse (fondations, dalle, elevation des murs).
  • Mois 10-12 : mise en service des compteurs définitifs en fin de chantier, contrôle de conformité assainissement, obtention du Consuel (électricité).

Les erreurs a éviter lors de la viabilisation

Voici les erreurs les plus frequentes qui entrainent des retards et des surcoûts lors d'un projet de viabilisation dans les Yvelines et les Hauts-de-Seine.

  • Ne pas anticiper les délais Enedis : Enedis est le concessionnaire dont les délais sont les plus longs et les moins previsibles. Deposez votre demande de raccordement le plus tot possible, idealement en parallele du dépôt du permis de construire.
  • Oublier les DT/DICT : ces declarations sont obligatoires avant tout terrassement. Leur absence expose le propriétaire et l'entreprise a des sanctions penales en cas de dommage a un réseau existant.
  • Sous-estimer la profondeur du collecteur d'assainissement : si le collecteur est profond (plus de 2 m), la tranchée de raccordement sera également profonde, ce qui augmente considerablement le coût du terrassement et peut necessiter un blindage de tranchée.
  • Ne pas vérifier la pente pour l'assainissement gravitaire : l'assainissement fonctionne par gravite. Si le terrain est plus bas que le collecteur, un poste de relevage est obligatoire — un equipement couteux qui necessite de l'électricité et un entretien régulier.
  • Oublier les eaux pluviales : la gestion des eaux pluviales est souvent negigee dans le budget de viabilisation. Pourtant, les obligations imposees par le PLU (puits d'infiltration, cuve de retention) représentent un cout supplémentaire de 2 000 a 5 000 €.

Besoin d'un professionnel pour votre viabilisation ?

La viabilisation est un processus technique qui gagne a être confie a un professionnel du bâtiment capable de coordonner les differents concessionnaires et d'anticiper les contraintes de chaque reseau. Faire appel a une entreprise de construction experimentee permet d'éviter les temps morts, de mutualiser les tranchées et de maitriser le budget global.

Contactez-nous au 01 85 39 00 87 ou demandez un devis gratuit en ligne pour une étude de faisabilite de la viabilisation de votre terrain. Nous intervenons a Versailles, Saint-Germain-en-Laye, Le Vesinet, Garches, Vaucresson, Louveciennes, Marly-le-Roi, Maisons-Laffitte et dans l'ensemble des Yvelines et des Hauts-de-Seine.

Questions fréquentes

Qu'est-ce que la viabilisation d'un terrain et quels réseaux sont concernes ?
La viabilisation consiste à raccorder un terrain aux réseaux publics nécessaires a la construction : eau potable, électricité, assainissement (tout-a-l'egout), télécommunications et éventuellement gaz de ville. Elle inclut également la gestion des eaux pluviales et la creation d'un acces a la voie publique conforme au PLU. Un terrain est dit viabilise lorsque tous ces branchements sont en attente en limite de propriete.
Combien coute la viabilisation d'un terrain dans les Yvelines où les Hauts-de-Seine ?
Le coût total de viabilisation se situé entre 7 200 et 30 500 euros HT selon la distance aux réseaux et la complexite des travaux. Le detail par poste : eau potable (1 500 a 3 000 euros), électricité (1 500 a 5 000 euros), assainissement (3 000 a 8 000 euros), télécom (200 a 500 euros), gaz optionnel (1 000 a 2 000 euros), voirie et acces (5 000 a 12 000 euros). En zone urbaine du 78 et du 92, les distances courtes aux réseaux favorisent les coûts dans la fourchette basse.
Combien de temps dure la viabilisation d'un terrain ?
La viabilisation prend en moyenne 2 à 6 mois. Un terrain en bordure de voie publique avec des réseaux directement accessibles peut être viabilise en 2 mois. Un terrain en fond de parcelle, necessitant des tranchées longues et éventuellement une extension de réseau, peut necessiter 4 a 6 mois. Le principal facteur de délai est le raccordement Enedis, dont le délai de proposition technique est de 6 semaines minimum.
Faut-il viabiliser un terrain issu d'une division parcellaire ?
Oui, systématiquement. Un lot détaché d'une division parcellaire ne dispose d'aucun branchement propre aux réseaux publics, même si la maison existante sur le lot conservé est raccordée. Chaque lot doit disposer de ses propres compteurs et branchements indépendants. La viabilisation du lot détaché est d'ailleurs une obligation avant toute construction et conditionne la délivrance du permis de construire.
Peut-on lancer la viabilisation avant d'obtenir le permis de construire ?
La demande de raccordement auprès d'Enedis peut être déposée dès le dépôt du permis de construire, avant son obtention. Pour les autres réseaux, les demandes peuvent également être anticipées. En revanche, les travaux de tranchées ne doivent pas démarrer avant l'obtention du permis de construire (et la purge du délai de recours des tiers, soit 2 mois après affichage). Cette anticipation des demandes permet de gagner 4 à 8 semaines sur le calendrier global.
Quelle est la différence entre un terrain viabilisé et un terrain constructible ?
Un terrain constructible est un terrain dont le PLU autorise la construction — il est situé en zone urbaine (U) ou à urbaniser (AU). Un terrain viabilisé est un terrain constructible qui dispose en plus de tous les raccordements aux réseaux publics (eau, électricité, assainissement, télécom). Un terrain peut être constructible sans être viabilisé : c'est le cas des terrains nus issus de divisions parcellaires ou de terrains vendus hors lotissement. La viabilisation est alors à la charge de l'acheteur.
viabilisation terrainviabiliser terraincoût viabilisation terrain

Un projet similaire ?

Nos experts vous accompagnent dans tous vos projets de construction et rénovation dans les Yvelines et Hauts-de-Seine.

Réponse sous 24h Devis gratuit
